乌市云产业园电力建设项目顺利实施
文章来源:
时间:2023-05-29
点击次数: 260

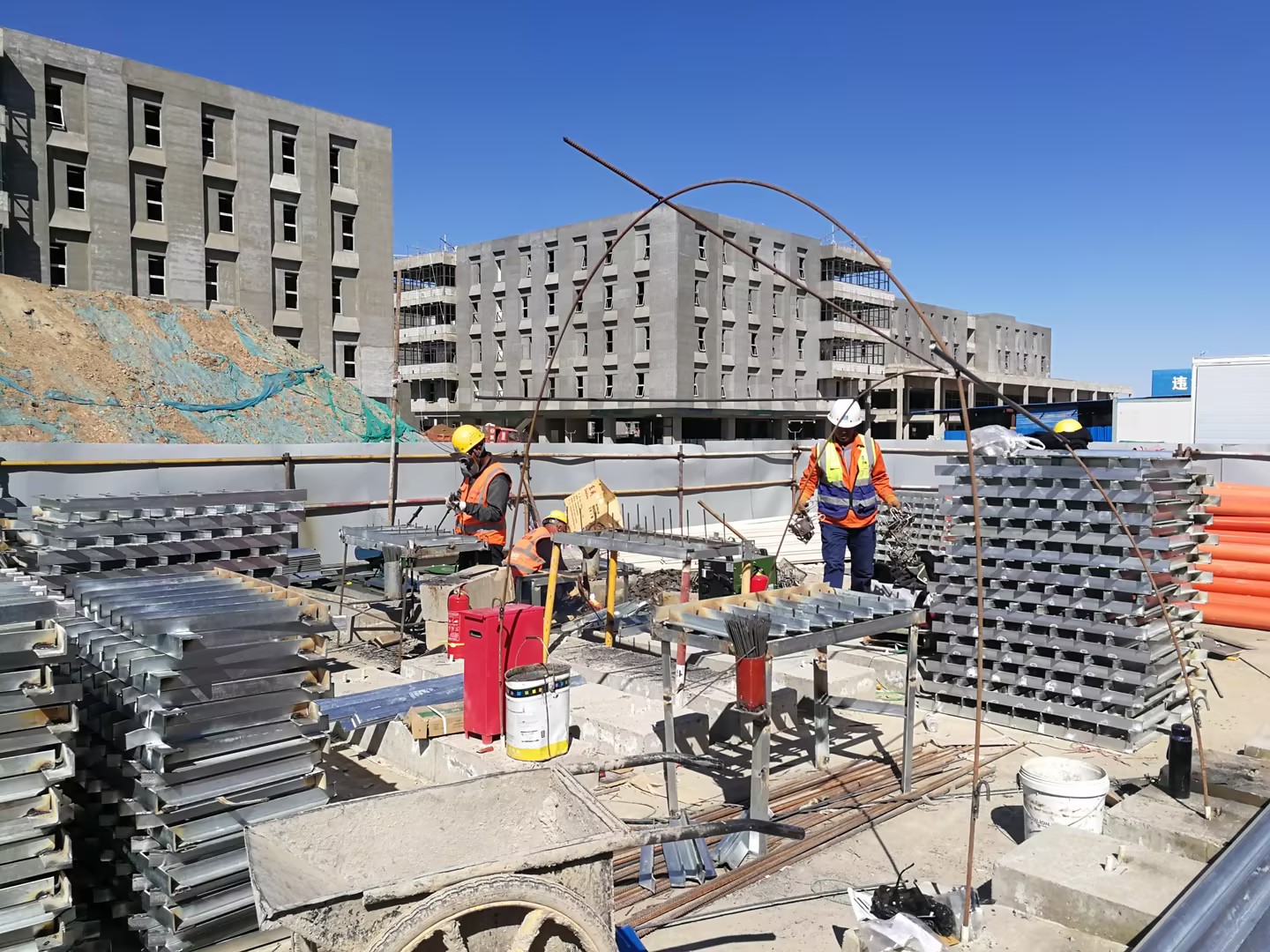

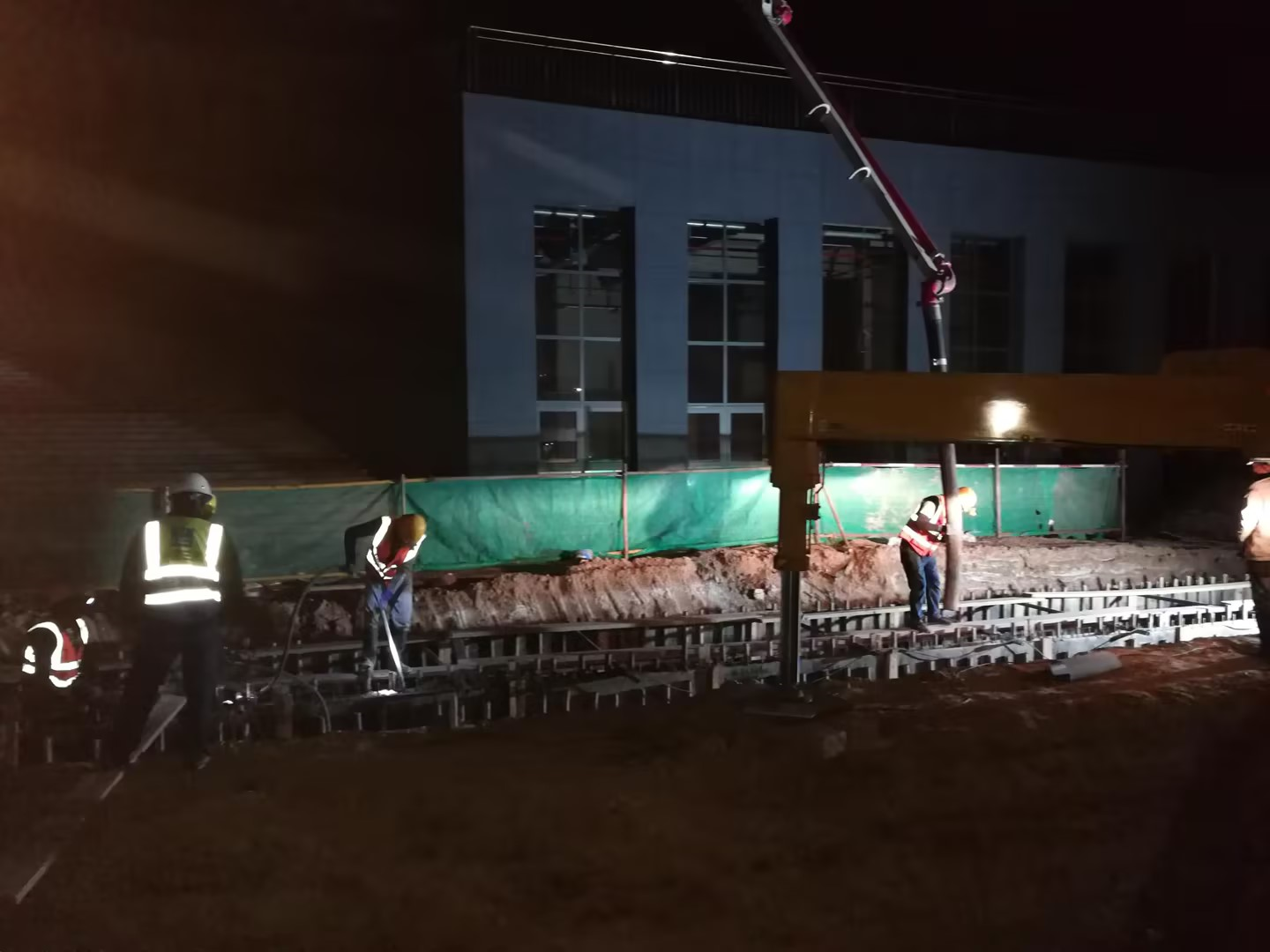

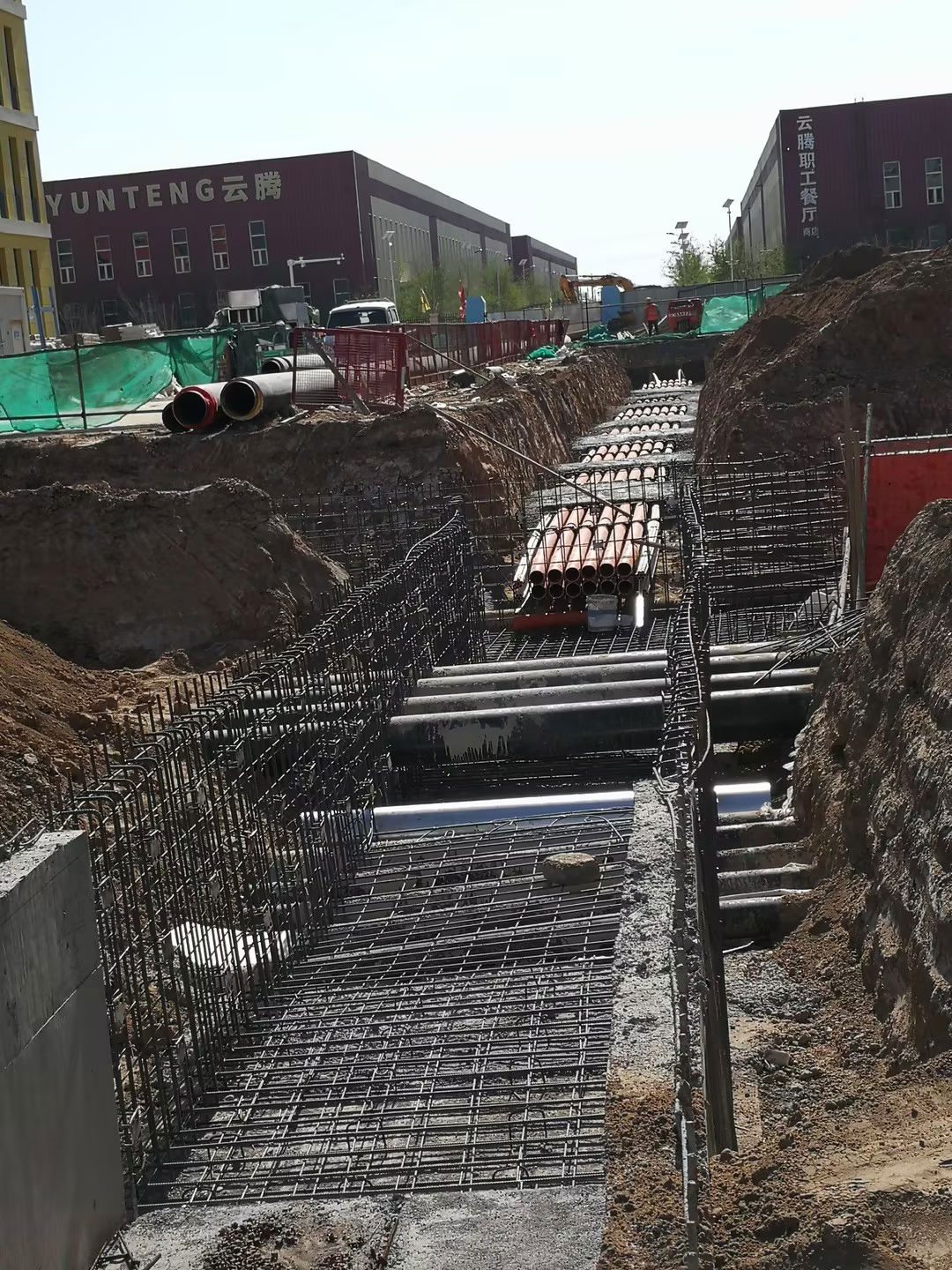

2022年7月,公司就乌市云产业园电力建设项目与甲方签订施工合同,原定合同工期478天。由于受疫情等原因,项目一直未能如期执行。今年3月中旬接甲方通知,已具备进场施工条件,为赶超项目整体进度,要求大幅缩短工期,于2023年5月底具备带电投运条件。面对严峻的工期我部门积极应对,立即安排项目部人员进驻现场,与甲方就工期、进出场手续、施工方案等事宜进行充分沟通对接,随即组织开展施工。在实施期间,我部门和项目部积极应对,克服重重困难,目前项目整体进度已过半,如设备材料能按计划进场,项目将如期达到带电投运条件。
这是我部门第一次面对工期压缩如此严重的项目,为部门今后承接此类项目积累了相关经验,对员工自信心的提升也能起到积极作用。
