集团公司新闻

Group company news

“光、充、储”新能源项目正式开工建设

文章来源:     时间:2021-09-30     点击次数: 271

乌鲁木齐2021年智慧用电应用(电动汽车V2G技术应用)配合实施项目,分布式光伏电站、充电桩、能源路由器建设,实现“光、充、储”一体化,充分利用新疆丰富的太阳能资源,实现光伏发电,提高新能源利用率,降低碳排放,是业主今年重点试点推广项目。

本项目光伏组件平铺于钢结构车棚及供电中心大楼屋顶,光伏发电系统采用高效单晶体硅太阳能电池作为光电转换装置,系统无需逆变器,所发直流电直接接入直流负载侧母线,供电动汽车充电桩、供电服务中心4楼电器使用,实现“自发自用,余电上网”。

同时本项目引入的储能系统,由磷酸铁锂电池、双向变流器控制系统、能量均衡控制系统、电池管理系统组成,可有效实现需求管理,减小电网峰谷差,平滑负荷,有效利用电力设备,降低供电成本,提高系统稳定。

该项目的建设,将太阳能电池组件与遮阳装置有效结合,既有效利用空间,又可提供能源,更赋予建筑物鲜明的现代科技和时代特色。同时对我区域清洁能源的开发和利用起到了引领和示范作用。

本工程合同签订后,是我公司第一个“光、充、储”一体化实施项目,由电力运检事业部负责现场施工,从项目启动7月开始,因方案无法最终确认,前期施工方案确定就来来回回修改十几次,现场一直无法进行施工;于2021年8月20日正式开工,因项目小、施工急、管理严,加之施工在城区,上级检查多,施工过程全程执法仪拍摄,导致增加项目实施成本,为了更好降低项目实施成本,我们运检部和测绘部派人全过程参与现场施工,自己能完成的自己人员去完成,真正通过此项目实施培养和锻炼技术力量。

组织现场人员测量放线,人员、机械、材料准备,保证了项目按计划开工;截止目前已完成充电桩、雨棚基础、电缆排管敷设、土方开挖、垫层浇筑、基础混凝土浇筑、排管混凝土浇筑、接地焊接、土方回填施工,光伏和雨棚厂家完成了合同签订,保证了项目有计划的正常推进。

1、施工人员班前会,对当日施工内容进行安排布置,并对进行安全技术交底。

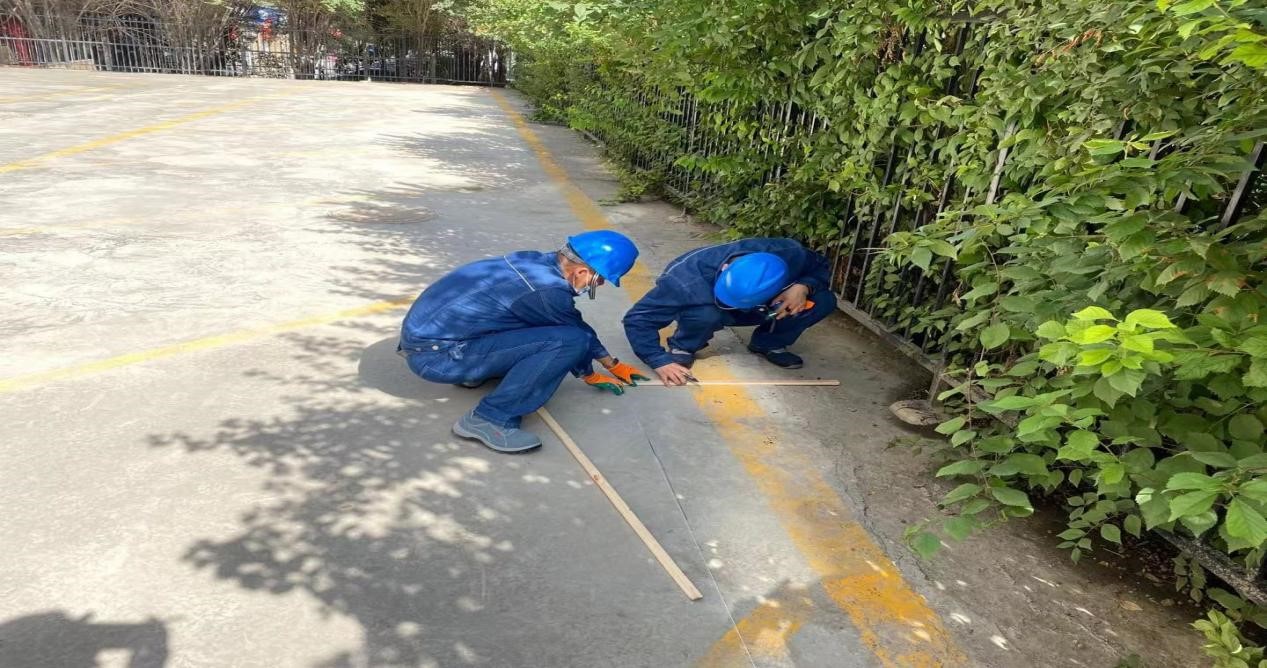

2、现场测量放线。

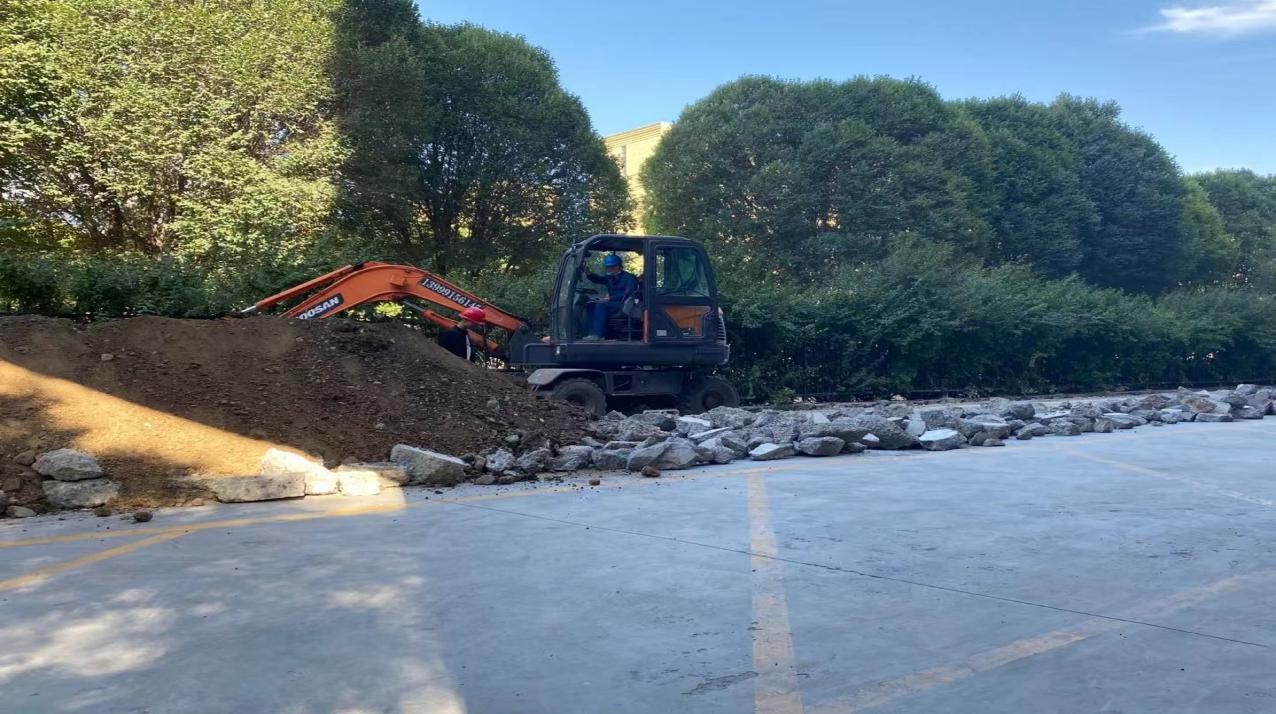

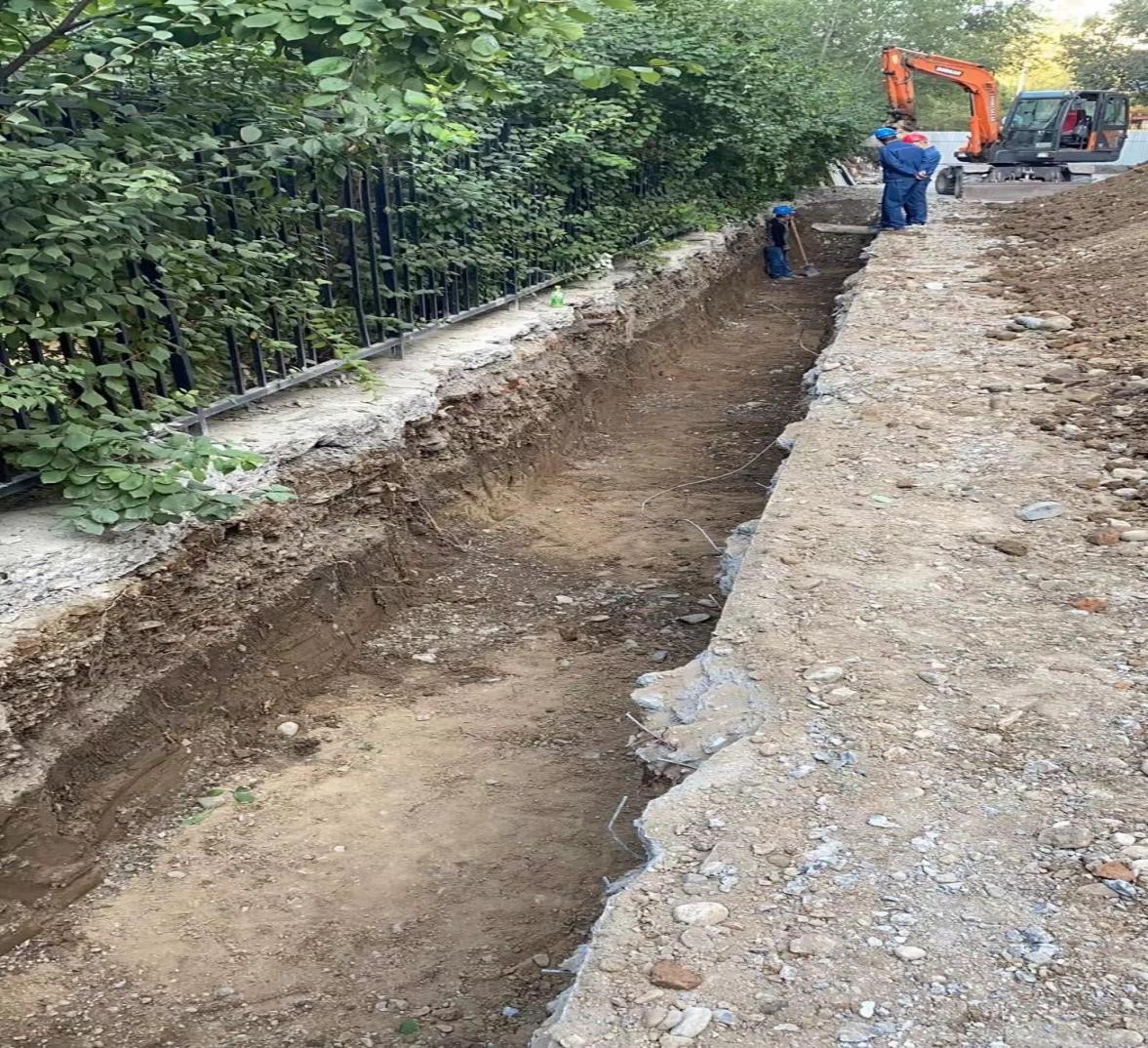

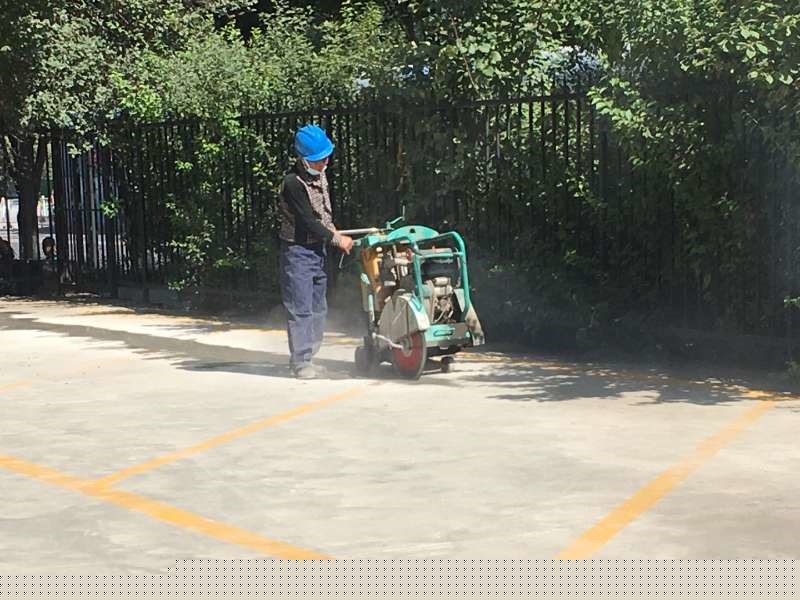

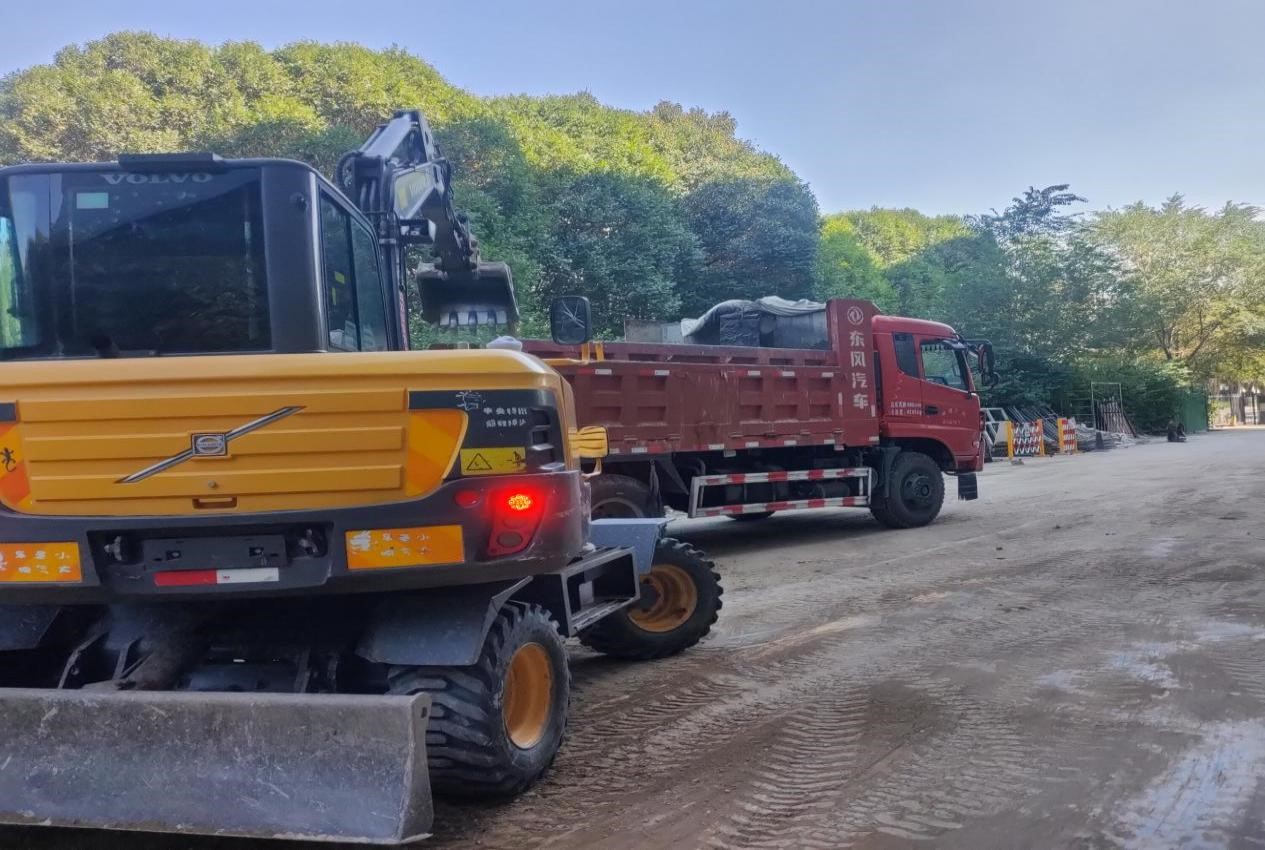

3、混凝土路面切割 、挖机破路 、土石方开挖施工。

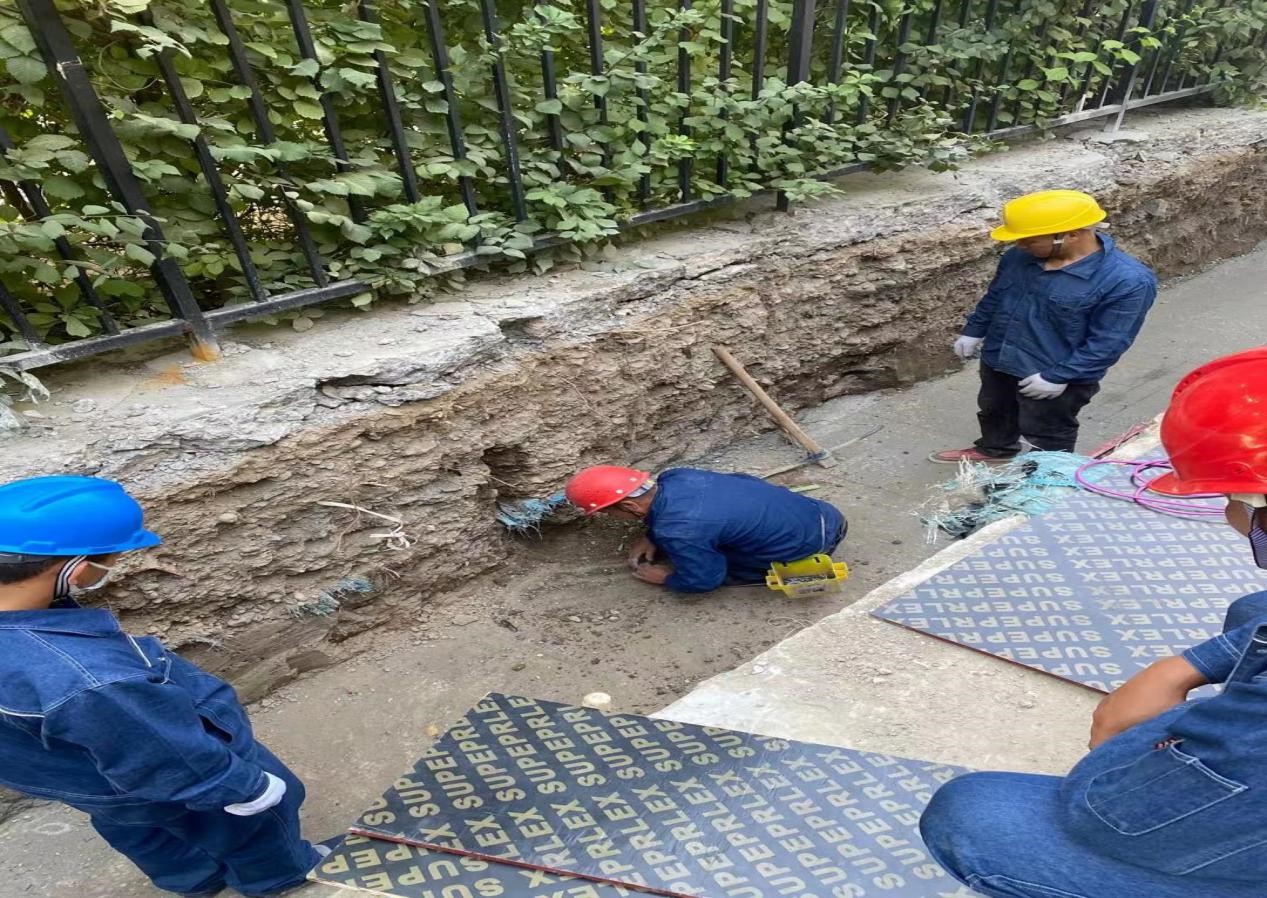

4、对基坑进行清理和基础测量放线。

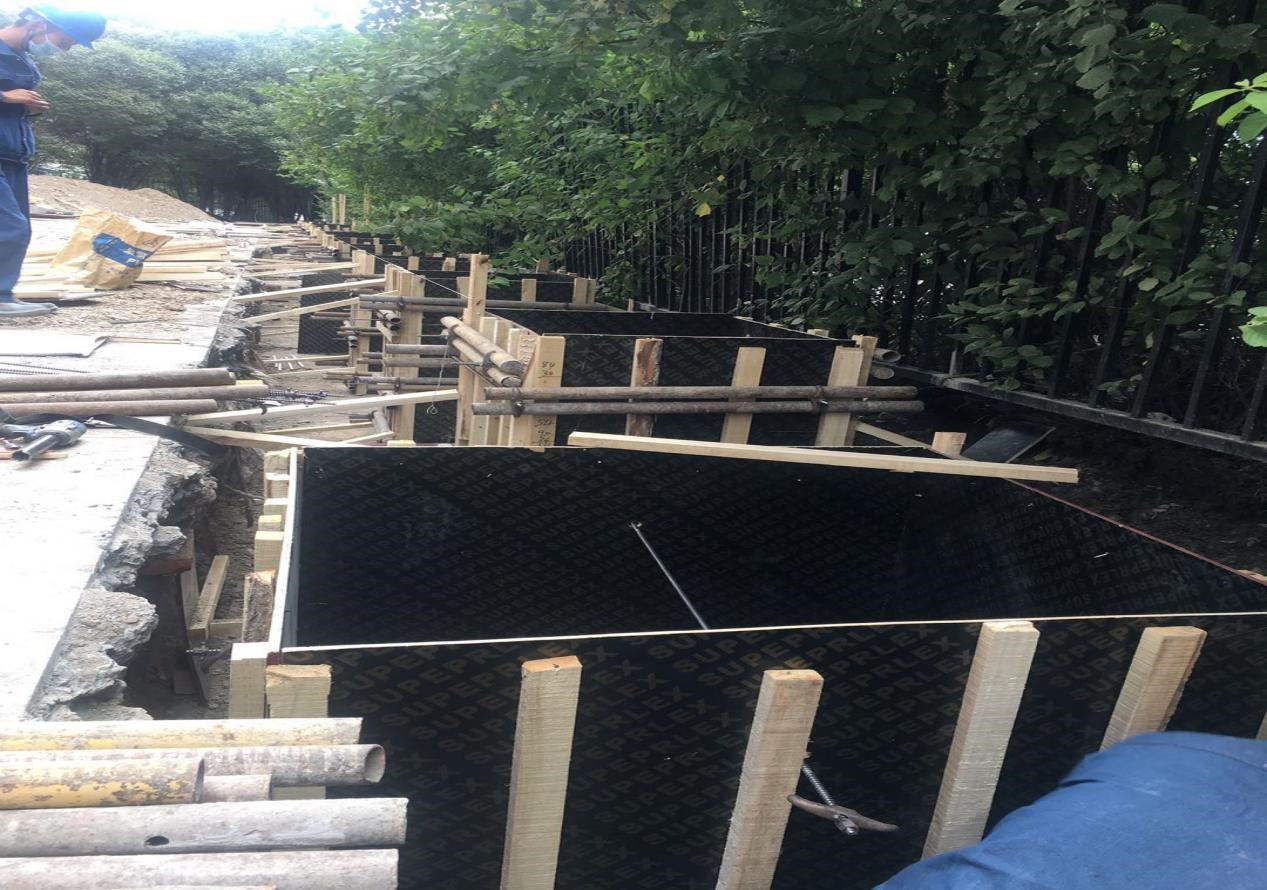

5、充电桩、雨棚基础模板支护、加固。

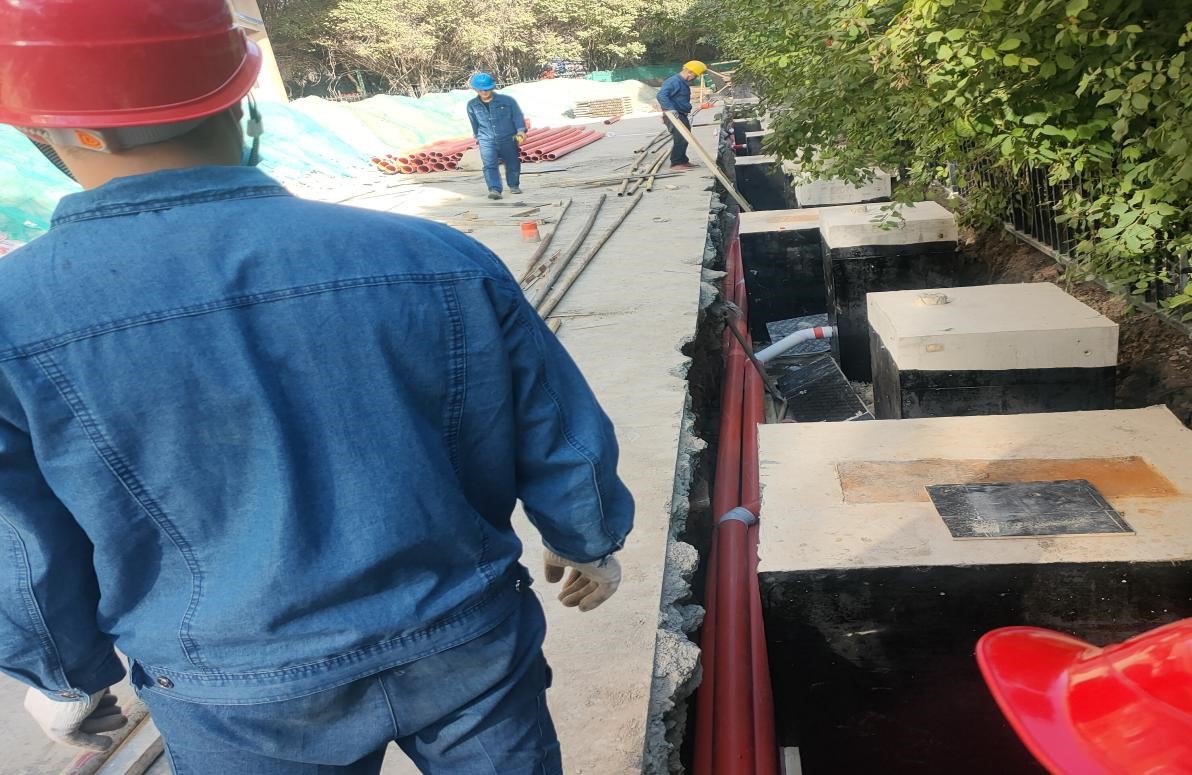

6、电缆管道安装铺设。

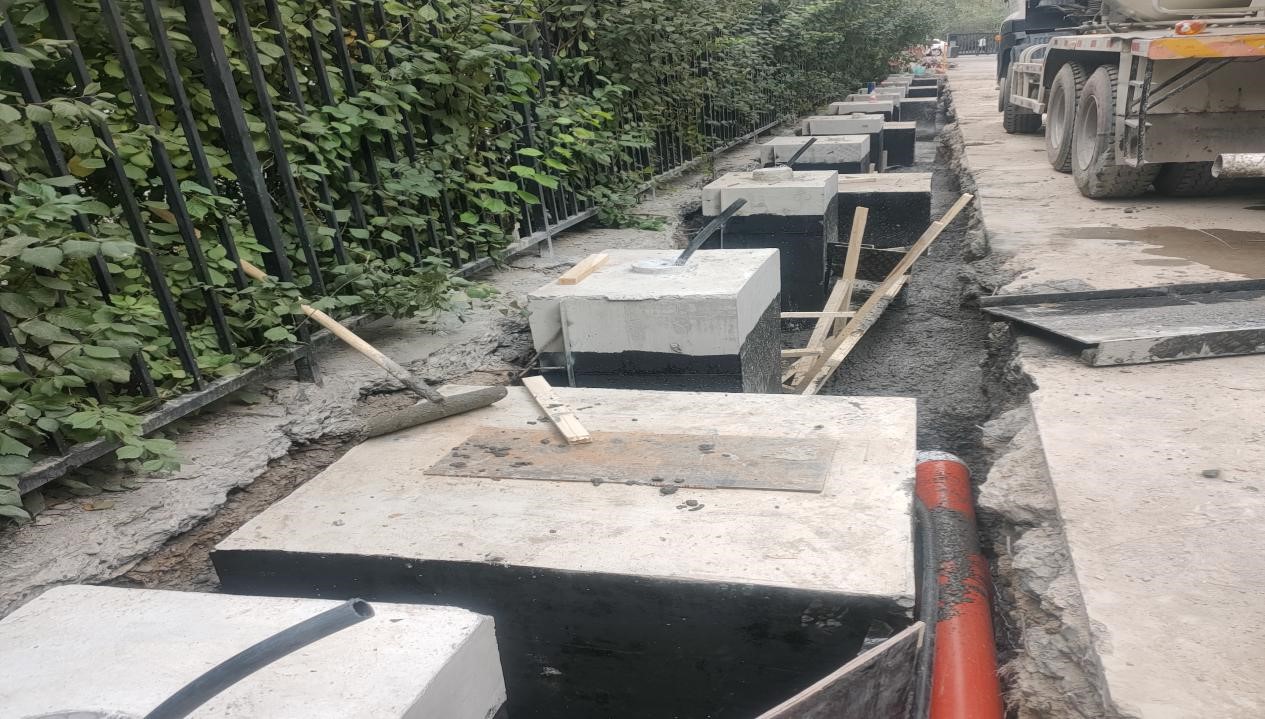

7、混凝土浇筑。

8、土石方回填和现场余土清理打扫工作

上一条:缤纷多彩的七月
下一条:户 表 轮 换
  • 咨询电话:09916614373
  • 地址: 新疆乌鲁木齐高新区(新市区)四平路2288号创新广场E座22层
  • 网址: http://www.xjsg186.com

新公网安备 65010402000462号  新ICP备19000978号-2号 技术支持:新悦众网络科技
