国网巴州供电公司110kV火南线防洪设施维修

文章来源:     时间:2018-07-27     点击次数: 266

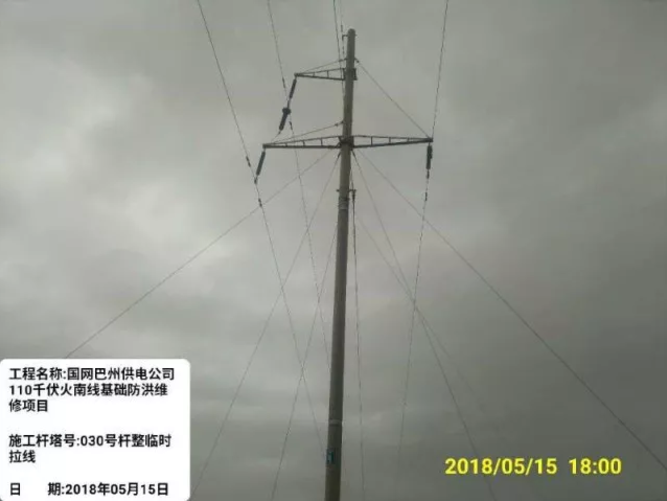

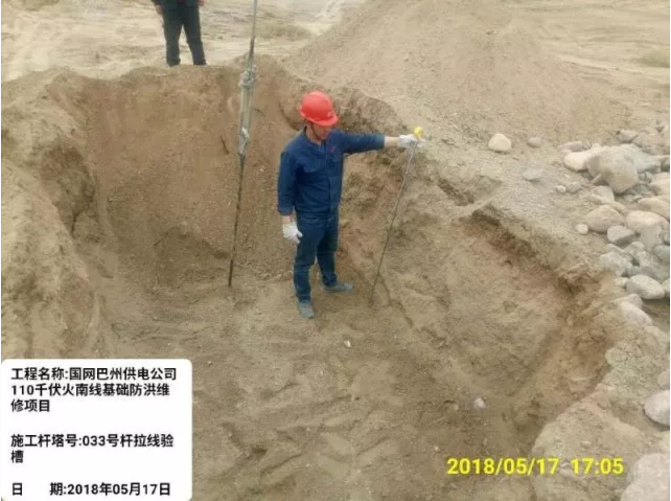

巴州火南线项目由工程部陈强、丁德祥负责项目实施,历时一个月工期(4.30-5.30),项目主要在 110kV火南线21号、23号、24号、25号、26号、28号至39号共计17基水泥杆、拉线处编织铅丝笼防洪圆锥台,共计需维修86处防洪设施。圆锥台防洪设施维修方案:上底直径为1200mm,下底直径底为2000mm,总高1800mm,杆根处下挖750mm。拉线下挖1200mm,加固位置以拉线盘为中心,加固台放置其中。采用编织铅丝笼方式,共分三层,每层600mm,各层分别编织铅丝笼,用鹅卵石填充,层与层之间须编织在一起。
