电力工程事业部昌吉大修技改项目侧记

文章来源:     时间:2018-07-26     点击次数: 211

近日,在天成鲁源电力工程事业部昌吉市三工镇10kV配网大修技改项目工程施工现场,电力工程事业部昌吉项目部工作人员冒着炎炎烈日,紧张有序施工,确保完成当日停电计划内工作。

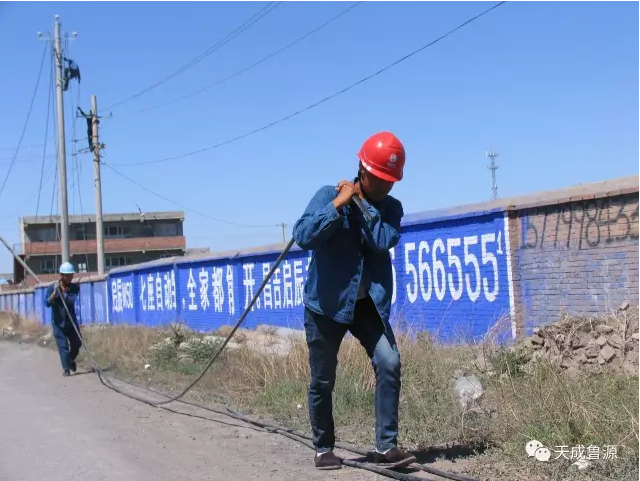

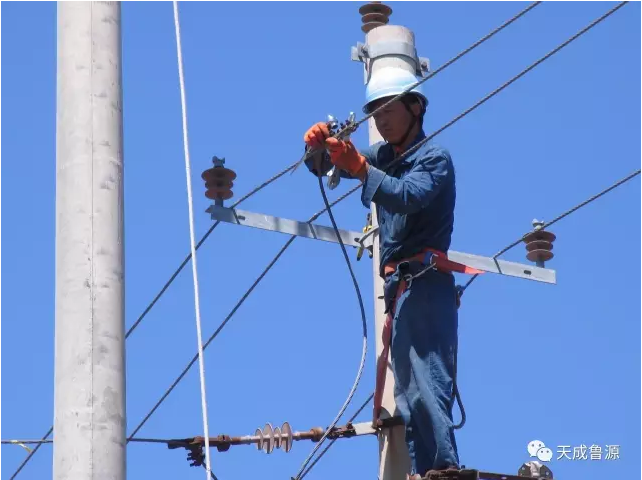

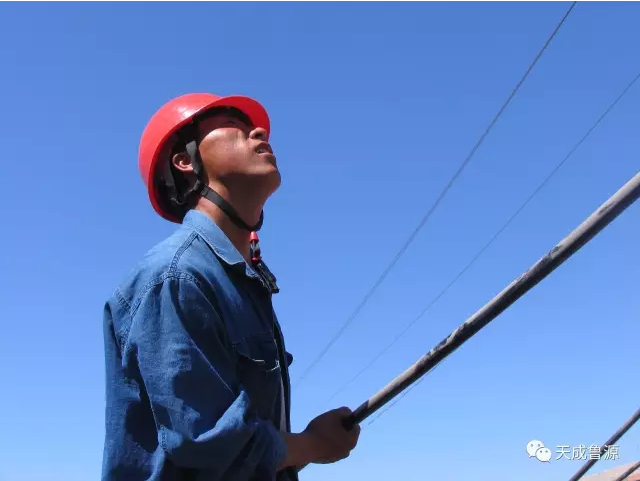

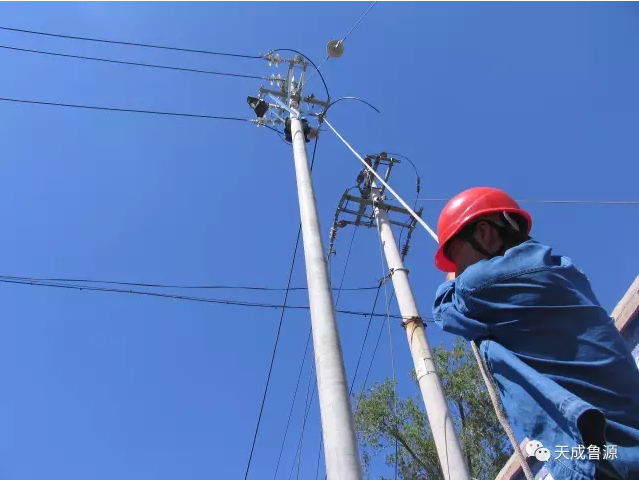

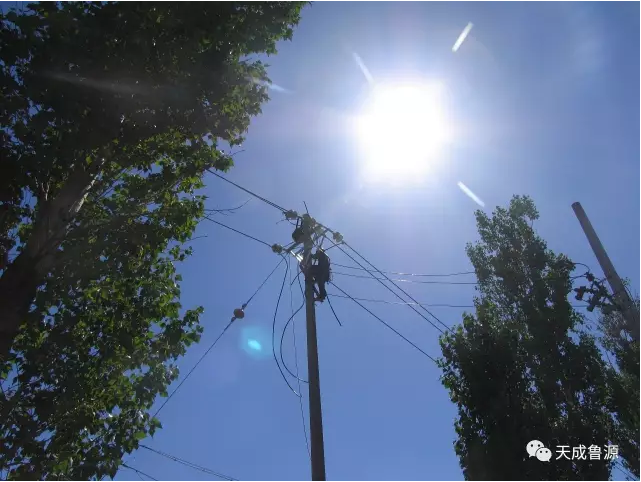

当日的工作任务是长丰路支干线改造工程,在10个小时的停电时间内,要完成20级电杆的原址更换,放线10kV线路1000米。按照工作计划,投入施工人员20余人,各类工程机械车辆7台,在保证各项安全生产作业措施的条件下,还要克服当日36度的高温天气影响。




为进一步提升昌吉大修技改项目管理水平,天成鲁源电气工程有限公司严格按照局方要求,以“编制有依据、工作有目标、应对有措施”为方针,工作提前谋划,着眼细节,精益编制大修技改项目实施计划表。同时,明确责任人,全面落实安全生产责任制,全面实施项目闭环管理,加强停电作业项目的有效配合,进一步提高了工作效率。





        据了解,经过大修技改后,昌吉电网运行将更加可靠,供电质量进一步提高,将有效提升昌吉电网设备安全稳定运行水平。
